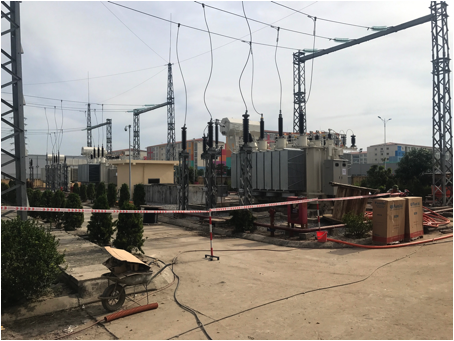

Đóng điện xung kích TBA 110kV Yên Bình 2 sau khi khắc phục sự cố ngày 01/8/2017

Đóng điện xung kích TBA 110kV Yên Bình 2 sau khi khắc phục sự cố ngày 01/8/2017

Đóng điện xung kích TBA 110kV Yên Bình 2 sau khi khắc phục sự cố ngày 01/8/2017



TBA 110kV Yên Bình 2, được xây dựng & đóng điện vận hành vào ngày 01/10/2014 bao gồm 02 MBA 63MVA và đến năm 2015 đóng điện thêm 01 MBA 63 MVA đã nâng tổng công suất đặt của trạm từ 126 MVA lên 189 MVA gồm 22 xuất tuyến 22kV với vai trò chủ yếu cấp điện cho các phụ tải của Công ty TNHH Samsung Electronics Việt Nam Thái Nguyên (SEVT).



Vào khoảng 16h00 ngày 01/8/2017 tại TBA 110kV Yên Bình 2 đã xảy ra sự cố cháy nổ MC 22kV và MBA, làm gián đoạn việc cung cấp điện cho các phụ tải, nhận định đây là một trong những sự cố TBA lớn và nghiêm trọng nhất từ trước đến nay. Ngay sau cuộc họp giữa Tập đoàn điện lực Việt Nam (EVN); Tổng Công Công ty Điện lực miền Bắc (EVN NPC); Công ty Lưới điện cao thế miền Bắc (NGC), Công ty Điện lực Thái Nguyên (NPC PCTN) và Công ty SAMSUNG ELECTRONICS VIET NAM Thái Nguyên, Công ty Lưới điện cao thế miền Bắc đã thành lập Ban chỉ đạo xử lý sự cố TBA 110kV Yên Bình 2 do đồng chí Nguyễn Phúc Thịnh - Giám đốc Công ty làm trưởng ban, trực tiếp chỉ đạo và phân công nhiệm vụ cụ thể cho từng thành viên, huy động mọi nguồn lực để có thể khôi phục trở lại TBA Yên Bình 2 với thời gian sớm nhất có thể, Công ty đã bố trí phân công ứng trực tại TBA Yên Bình 2 liên tục 24/24 giải quyết mọi vướng mắc phát sinh trong quá trình thực hiện. Hàng ngày phối hợp với SEVT và các nhà thầu để kiểm rà soát tiến độ và kế hoạch ngày hôm sau, cung cấp tiến độ và khối lượng đã thực hiện cho SEVT để bên bạn sẵn sàng, đồng bộ phối hợp khi khôi phục kết dây ban đầu, tuy khối lượng công việc nhiều, luôn có hàng trăm công nhân làm việc 3 ca nhưng công tác đảm bảo an toàn và chất lượng luôn được coi trọng. Theo kế hoạch thống nhất giữa các bên đến ngày 03/8/2017, Công ty Lưới điện cao thế miền Bắc (NGC) và Công ty Điện lực Thái Nguyên (NPC PCTN) sẽ cung cấp điện tạm thời bằng 04 tuyến 22kV (có tổng công suất khoảng 90 ÷100 MVA) cho các phụ tải của SEVT và đến ngày 9 tháng 8 năm 2017 khôi phục lại MBA T4 và các phụ tải C44; ngày 10 tháng 8 năm 2017 khôi phục lại MBA T1, T2 và các phu tải C41, C42 TBA 110kV Yên Bình 2 và trả lại kết dây trung áp ban đầu cho SEVT.

Phần khắc khục sự cố tại trạm 110 kV Yên Bình 2 được chia thành nhiều hạng mục công việc khác nhau nhưng được phối hợp nhịp nhàng. Ngay sau khi được bàn giao mặt bằng vào lúc 13h30’ ngày 02/8/2017, các đơn vị được phân công lập tức triển khai nhiệm vụ:

+ Các Chi nhánh Lưới điện cao thế được điều động gồm: Tuyên Quang, Nam Định, Thái Bình, Sơn La, Lạng Sơn, Thanh Hóa, Hưng Yên, Bắc Kạn và Xí nghiệp cơ điện...phối hợp với nhà thầu thu hồi tủ hợp bộ trong phòng phân phối 22 kV, các tủ bảng trong phòng điều khiển trung tâm, hệ thống cáp lực, cáp nhị thứ, lắp đặt các tủ bảng phòng điều kiển trung tâm.

+ SEVT thực hiện tháo dỡ, chuẩn bị các đầu xuất tuyến 22 kV mới;

+ Phòng Kỹ thuật - NGC thống kê thiết bị bị sự cố và thiệt hại khác; vẽ lại mặt bằng bố trí thiết bị thực tế của phòng phân phối, phòng điều khiển trung tâm; lập phương án phối hợp với phòng Vật tư điều động vật tư, thiết bị; lên phương án lắp đặt các thiết bị ngay tại hiện trường.

+ Công ty TNHH MTV Thí nghiệm điện miền Bắc (ETC1) thí nghiệm, kiểm tra các thiết bị còn sử dụng được; phối hợp thiết kế nhị thứ, đấu nối cáp nhị thứ và thí nghiệm hiệu chỉnh các thiết bị lắp mới, lắp đặt hệ thống điều khiển máy tính, kết nối hệ thống SCADA đến Trung tâm Điều độ hệ thống điện miền Bắc và trung tâm điều khiển xa đặt tại PC Thái Nguyên.

+ Đơn vị vận chuyển thực hiện đưa các MBA T1, T2 bị hư hỏng ra ngoài và đưa các MBA mới được điều động vào vị trí.

+ Công ty Cổ phần xây lắp điện 1 (PCC1) kéo rải cáp lực, cáp nhị thứ, lắp đặt tủ 22kV mới;

+ Đơn vị vận chuyển và Tổng Công ty thiết bị điện Đông Anh, tháo rỡ máy biến áp bị hư hỏng và lắp đặt MBA T1, T2 mới;

+ Tháo rỡ kiến trúc, làm mới lại các phòng, điện chiếu sáng... và dọn dẹp mặt bằng;

+ Vệ sinh và xử lý môi trường;

+ Sửa chữa hệ thống cứu hỏa;

Với sự chỉ đạo của quyết liệt của EVN, NPC và được sự ủng hộ của các ban ngành trên địa bàn tỉnh Thái Nguyên, 17 giờ 23 phút ngày 09 tháng 8 năm 2017, Công ty Lưới điện cao thế miền Bắc đã đóng điện xung kích MBA T1, T2, T4 và sẵn sàng mang tải, hoàn thành vượt kế hoạch 01 ngày so với dự kiến, trước sự khâm phục của các khách hàng trong khu công nghiệp Yên Bình, tỉnh Thái Nguyên.

Công an PCCC chữa cháy MBA T2



                                                                            Tháo rỡ cáp lực



                                Công ty CP Xây lắp điện 1 và các Chi nhánh thực hiện thu hồi, kéo rải cáp nhị thứ



                                          Cải tạo mương cáp 22kV để phù hợp với thiết bị được điều động



                                Công ty CP Xây lắp điện 1 và các Chi nhánh thực hiện thu hồi, kéo rải cáp nhị thứ





                                                    MBA T1, T2, T4 đóng điện xung kích thành công
